Agregar las columnas de eventos extraordinarios a una vista de presupuesto (incluido el monto estimado de los ingresos)
Objetivo
Agregar las columnas de eventos extraordinarios a una vista de presupuesto.
Antecedentes
Si su compañía ha optado por utilizar la herramienta Eventos extraordinarios en un proyecto, puede seguir los pasos a continuación para agregar una o más de las columnas de datos asociadas con la herramienta Eventos extraordinarios a la vista de presupuesto de su proyecto. Las columnas de datos de Eventos extraordinarios incluyen:
- ROM de los ingresos. Abreviatura de estimación de los ingresos. Esta columna muestra el monto estimado de los ingresos para el evento extraordinario.
- ROM de costo. Abreviatura de estimación de costo. Esta columna muestra el monto estimado de costo para el evento extraordinario.
- RFQ. Abreviatura de Solicitud de cotización. Esta columna muestra el monto de la cotización.
- NCC. Abreviatura de costo sin contrato. Esta columna muestra el valor de un costo que NO está incluido en una partida de contrato.
Cosas para considerar
- Permisos de usuario requeridos:
- Permisos de nivel "Administrador" en la herramienta Administrador de la compañía.
- Información adicional:
- Para obtener más información sobre los costos sin contrato en Procore, consulte ¿Cómo realizo un seguimiento de los costos sin contrato en un evento extraordinario?
- Si no desea incluir el monto estimado de los ingresos, consulte Agregar monto estimado de costo, cotización y columnas de origen de costo sin contrato a una vista de presupuesto.
Requisitos previos
- Agregue la herramienta Presupuesto y eventos extraordinarios al proyecto. Consulte Agregar y quitar herramientas de proyecto.
Pasos
Paso 2: agregue las columnas recomendadas
A continuación, agregue o actualice las siguientes columnas en el orden recomendado más abajo:
- Agregar columna de monto estimado de costo
- Agregar una columna de cotización de costo
- Agregar una columna de costo no perteneciente al contrato
- Actualizar columna de cambios de costos pendientes
- Actualizar columna de costos proyectados
- Agregar columna de monto estimado de los ingresos
- Actualizar columna de cambios de presupuesto pendientes
- Actualizar columna de presupuesto proyectado
Agregar una columna monto estimado de los ingresos
Esto agrega una columna "Monto estimado de los ingresos" para mostrar el monto estimado de los ingresos que aún no están asociados con una Orden de cambio de potencial de contrato primario (OCP) de 2 o 3 niveles o una Orden de cambio de contrato primario (OCCP) de 1 nivel.

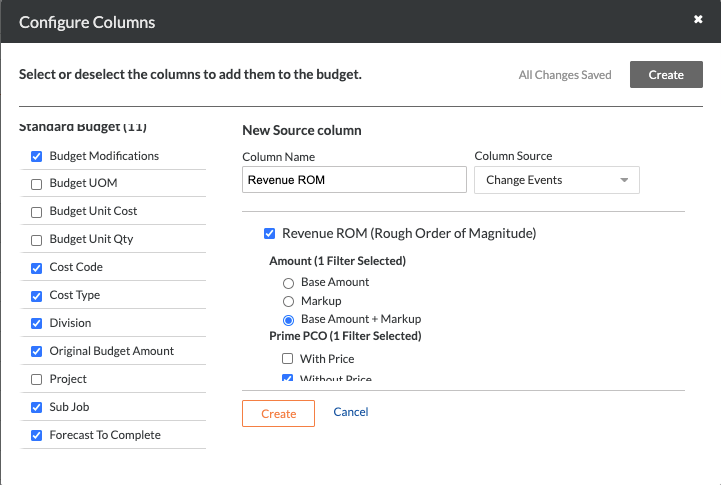

Pasos de la ventana Configurar columnas en la herramienta Administrador de la compañía… | Configuración |
---|---|
|
![]() |
Actualizar la columna de cambios de presupuesto pendientes
La vista Presupuesto estándar de Procore incluye una columna de origen "Cambios de presupuesto pendientes". Modifique esa columna para mostrar los montos de las órdenes de cambio en el estatus "Borrador".
Pasos de la ventana Configurar columnas en la herramienta Administrador de la compañía… | Configuración |
---|---|
|
![]() |
Actualizar la columna de presupuesto proyectado
La vista de presupuesto estándar de Procore incluye una columna de "Presupuesto proyectado". Siga los pasos a continuación para modificar esa columna.
Pasos de la ventana Configurar columnas en la herramienta Administrador de la compañía… | Configuración |
---|---|
|
![]() |
